CPAC SCGJWD Logistics (SJWD)

CPAC × VMI × LPC × SCGJWD

Cement VMI
คู่มือฉบับทุกทีม

ดูภาพเดียวเข้าใจทั้งกระบวนการ ตั้งแต่ Stock ใน Silo ไปจนถึง รถส่งปูนถึงโรงงาน โดยทุกทีมใช้ข้อมูลชุดเดียวกันใน iSupply

MESSAGE หลัก

ข้อมูลตรง · ส่งต่อง่าย
ปูนถึงทัน · รถไม่เสียเที่ยว

ข้อมูลเปลี่ยนเมื่อไร ให้แก้ใน iSupply ทันที เพื่อให้ Output ของทีมหนึ่งเป็น Input ที่เชื่อถือได้ของทีมถัดไป

สวัสดีครับ! ผม พี่ iSupply จะพาเดินตาม Flow ให้เอง 👋
พี่ iSupply มาสคอต ถือ Tablet แสดง Flow ปูนซีเมนต์
LATEST RULES
รอบเช้า11:00
รอบบ่าย A / B / C15:00 / 16:00 / 17:00
Pre-order17:00–08:00
ก่อน 08:00ยังไม่ส่ง SJWD · ไม่ขอ SO/STO

AS-IS → TO-BE

ร่างเพื่อขอความเห็น · ยังไม่ Go-live

ปัจจุบัน (AS-IS) และทำไมต้องเปลี่ยนเป็น TO-BE

ปัจจุบันมี ทีม VMI คั่นกลางระหว่าง iSupply กับ LPC และสื่อสารกับโรงงานผ่าน กลุ่ม LINE การเปลี่ยนแปลงจึงถูกทำนอกระบบ แล้วกลับมาแก้ด้วยมือ ข้อเสนอคือ ให้ iSupply ส่งถึง LPC โดยตรง โดยไม่ผ่านทีม VMI ในฐานะตัวส่งต่อ

A · AS-IS

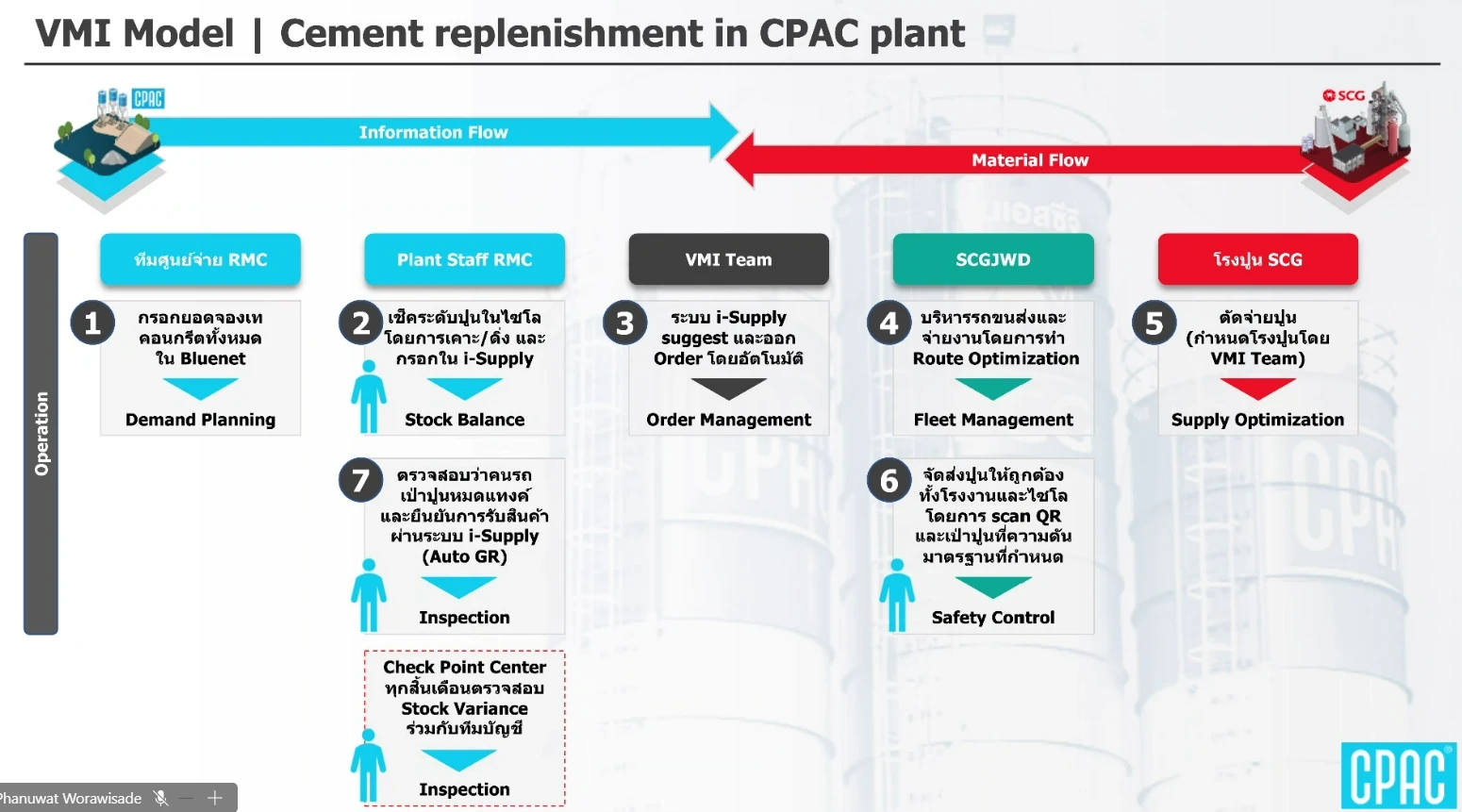

VMI Model — การเติมปูนซีเมนต์ในโรงงาน CPAC (ปัจจุบัน)

ที่มา: สไลด์ “VMI Model | Cement replenishment in CPAC plant” · ผมจัดเรียงใหม่เป็น 5 เลน ตรงกับเลขขั้นตอน 1–7 ในสไลด์

Information Flow ➜ (โรงงาน → โรงปูน)
⬅ Material Flow (โรงปูน → โรงงาน)
ทีมศูนย์จ่าย RMC
1

กรอกยอดจองเทคอนกรีตทั้งหมดใน Bluenet

Demand Planning
Plant Staff RMC
2

เช็กระดับปูนในไซโลโดยการเคาะ/ดิ่ง และกรอกใน i-Supply

Stock Balance
7

ตรวจว่ารถเป่าปูนหมดแท้งค์ และยืนยันรับสินค้าผ่าน i-Supply (Auto GR)

Inspection
Check Point Center ทุกสิ้นเดือนตรวจ Stock Variance ร่วมกับทีมบัญชี
VMI Team
3

i-Supply suggest และออก Order โดยอัตโนมัติ

Order Management
★ ตัวคั่นกลาง iSupply ↔ LPCทีม VMI รับ Order จาก iSupply แล้วเป็นผู้ส่งต่อ และกำหนดโรงปูน (Source) ของ Order
SCGJWD (LPC)
4

บริหารรถขนส่งและจ่ายงานโดยทำ Route Optimization

Fleet Management
6

จัดส่งปูนให้ถูกต้องทั้งโรงงานและไซโล scan QR และเป่าปูนที่ความดันมาตรฐาน

Safety Control
โรงปูน SCG
5

ตัดจ่ายปูน (โรงปูนกำหนดโดย VMI Team)

Supply Optimization
สไลด์ต้นฉบับ VMI Model Cement replenishment in CPAC plant
สไลด์ต้นฉบับ — แตะรูปเพื่อขยายและเทียบกับเลน 5 ช่องด้านบน
ไม่อยู่ในสไลด์ แต่เกิดขึ้นจริง

LINE กลุ่ม VMI + Manual คั่นกลางระบบ

โรงงาน CPACแจ้ง เปลี่ยนแปลง / ยกเลิก
LINE กลุ่ม VMIทีม VMI ส่งข้อมูลจาก iSupply จำนวนมากมาสื่อสารในกลุ่ม
ทีม VMIแก้ Order / สั่ง Manual ให้ตามที่แจ้งใน LINE
LPCรับข้อมูลที่ผ่านมือทีม VMI แล้ว

ผลคือ สถานะจริงของ Order อยู่ทั้งใน iSupply และในข้อความ LINE ทั้งสองแห่งไม่ตรงกันเสมอไป ระบบจึงถูกใช้แค่ “แนะนำ” ส่วนการตัดสินใจจริงกลับไปอยู่ในการสื่อสารด้วยมือ

กรอบ LINE/Manual ด้านบนมาจากคำอธิบายกระบวนการปัจจุบันของทีมงาน ไม่ได้อยู่ในสไลด์ต้นฉบับ

B · ทำไมต้องเปลี่ยน

หลักฐานจากผลสำรวจทีมภาคใต้

ผลสำรวจสรุปถึง 22 ก.ย. 2569 · 52 คำตอบ · 42 เคสที่มีปัญหา · 35 โรงงาน (การจัดกลุ่มเคสเป็นของผู้วิเคราะห์ ยังไม่ผ่านการยืนยันหน้างาน)

1

ข้อมูลหลักแตกเป็น 2 ที่: iSupply กับ LINE

เมื่อการเปลี่ยนแปลงถูกแจ้งใน LINE แต่ระบบไม่รู้ Order ที่สร้างไว้ก็ยังเดินต่อ

  • • หาดใหญ่ 4 ส่ง LINE ยกเลิกแล้ว แต่ยังมียอดปูนเข้า
  • • แหลมพันวา ไม่มี PO ในระบบ หัวหน้าโรงงานต้องสั่ง Manual ใน LINE กลุ่ม VMI
  • • โคกกลอย หลัง 15:30 ต้องเช็ก iSupply แล้วแจ้งยกเลิกทาง LINE
งานจองเปลี่ยน/ยกเลิก ต้องตรวจ-แก้ด้วยคน = 7 เคส · ต้องสั่ง Manual แทนระบบ = 4 เคส
2

Manual คั่นกลาง ทำให้ระบบไม่เชื่อถือตัวเอง

โรงงานตั้ง Manual เพื่อหยุดสั่งอัตโนมัติ แต่ผลจริงไม่เป็นไปตามที่ตั้ง

  • • หาดใหญ่ 2 ขอตั้ง Manual แต่ระบบเปลี่ยนกลับเป็น Auto ทำให้สั่งผิดพลาด
  • • หาดใหญ่ 2 (อีกเคส) ตั้ง Manual แล้วปูนยังเข้า
ตั้ง Manual/OEM แล้วไม่ทำงานตามที่ตั้ง = 3 เคส
3

ยิ่งเปลี่ยนมือหลายทอด ยิ่งตามรอยไม่ได้

ข้อมูลปลายทางที่ไม่ตรงกับความจริง ทำให้คำสั่งหลังบ้านไปไม่ถึงคนที่ต้องลงมือ

  • • ควนขนุน (4 เม.ย.) ปูนถูกโยกมาลง แต่ตั๋วยังเป็นชื่อแม่ขรี-พัทลุง เมื่อมีประกาศให้ถ่ายปูนมีปัญหาคุณภาพออก จึงไม่ถูกแจ้ง — ค่าเสียหายที่รายงาน 832,569 บาท
เคสนี้เกิดจากการโยกปูนและตั๋ว ไม่ได้เกิดจากทีม VMI โดยตรง แต่ชี้ว่าปลายทางต้องอยู่ในระบบเดียว
4

โรงงานต้องตรวจซ้ำทุกวัน

เพราะไม่เชื่อว่า Order ในระบบตรงกับงานจริง จึงกลายเป็นภาระประจำ

  • • แม่ขรี-พัทลุง, รัตภูมิ 2 ต้องตรวจสอบการสั่งปูนทุกวัน
  • • หลังสวน ขั้นตอนตรวจสอบเพิ่มขึ้นและถี่ขึ้นกว่าเดิม
  • • หาดใหญ่ 2 ต้องทวนสอบ/โทรยืนยันตลอด และเห็นว่าโรงงานสั่งเองแม่นกว่า
7 เคส จาก 6 โรงงาน ระบุว่าต้องตรวจ/เช็ก Order เองทุกวัน
⚠️
ผลสำรวจนี้ยังบอกไม่ได้ว่าทีม VMI เป็นสาเหตุเคสทั้ง 42 เกิดในสภาพ AS-IS ที่มีทีม VMI อยู่แล้ว หลักฐานชี้ว่า “ช่องทาง LINE/Manual” เป็นปัญหา ไม่ใช่ตัวบุคคล และยังไม่ได้ถามทีม VMI เอง ว่าต้องแก้ Order ด้วยมือวันละกี่ครั้ง
⛔
ระบบเองก็ยังมีจุดผิดสั่งเกิน 11 เคส · ไม่สั่ง/สั่งไม่ตรง 6 เคส · Logic ไม่ตรงหน้างาน 3 เคส · ชนิดปูนผิด 2 เคส ถ้าตัดทีม VMI ออกโดยไม่แก้ก่อน ความผิดเหล่านี้จะไปถึง LPC และรถโดยตรง
C · TO-BE (ข้อเสนอ)

iSupply ตรงถึง LPC — ตัดบทบาทตัวส่งต่อ ไม่ตัดหน้าที่ดูแลระบบ

ข้อเสนอนี้เป็นความเห็นของผู้จัดทำเอกสาร เพื่อให้ทีมที่เกี่ยวข้องพิจารณา ยังไม่ใช่มติ

โรงงาน CPAC + ศูนย์จ่าย

กรอก Stock / Booking และ แก้ไข-ยกเลิก Order ใน iSupply เอง ภายในเวลาตัดรอบ

ข้อมูลหลักเดียวiSupply

คำนวณ · ออก Order/DN · รับสถานะกลับจาก LPC · แจ้งเตือน Exception อัตโนมัติ

LPC (SCGJWD)

รับ DN จากระบบโดยตรง → SO/STO → Tender → Match และ บันทึกเหตุผล Unmatched กลับใน iSupply

ทีม VMI · อยู่ข้างเส้นทาง ไม่อยู่ในเส้นทาง Order System owner / Control tower
  • • ตั้งค่า Max/Min, กลุ่ม A/B/C และ master data
  • • เฝ้าดู Exception จากการแจ้งเตือนของระบบ ไม่ใช่รอโรงงานโทรมา
  • • วิเคราะห์ Order ที่ผิดและแก้ Logic
LINE · เปลี่ยนบทบาท แจ้งเตือนอย่างเดียว ไม่รับคำสั่ง
  • • iSupply โพสต์สถานะ/Exception ลงกลุ่มให้อัตโนมัติ
  • • การเปลี่ยน/ยกเลิก Order ต้องทำใน iSupply เท่านั้น
  • • ตรงกับหลักเดิมของ Playbook: LINE ไม่ใช่ข้อมูลหลัก

บทบาท AS-IS เทียบ TO-BE

งานAS-ISTO-BE (ข้อเสนอ)
ส่งต่อ Order/DN ไป LPCทีม VMIiSupply → LPC โดยตรง
รับเรื่องเปลี่ยน/ยกเลิกจากโรงงานLINE กลุ่ม VMI แล้วทีม VMI แก้ให้โรงงานแก้ใน iSupply เองก่อนตัดรอบ
ตั้งค่า Max/Min, A/B/C, master dataทีม VMIคงไว้ที่ทีม VMI (System owner)
เฝ้า Exceptionทีม VMI ด้วยมือ / รอโรงงานแจ้งระบบเตือนอัตโนมัติ + ทีม VMI ติดตาม
กำหนดโรงปูน (Source)ทีม VMI (ตามสไลด์)รอยืนยัน — ใครกำหนดเมื่อไม่มี VMI ในเส้นทาง
LINEช่องทางสั่ง/ยกเลิกแจ้งเตือนอย่างเดียว

เงื่อนไขก่อนตัด (Go / No-go) — มาจากปัญหาที่ทีมภาคใต้รายงาน

  1. โรงงานแก้/ยกเลิกใน iSupply ได้ทัน พร้อมเวลาตัดรอบชัดเจน

    สาเหตุอันดับ 1 คืองานจองถูกยกเลิก (17 เคส) — ยกเลิกหลังตัดรอบต้องมีเส้นทางและเจ้าของชัดเจน

  2. สถานะ Manual ต้องคงอยู่ และยกเลิก Order ที่สร้างไว้เมื่อสลับ

    เคสหาดใหญ่ 2 (ระบบสลับกลับ Auto / ตั้ง Manual แล้วปูนยังเข้า)

  3. ระบบเช็กที่ว่างใน Silo และตัดถังที่ไม่ใช้งานออกจากการคำนวณ

    เคสพัทลุง (Max สูง เหลือ 82/100 ตัน) และโคกกลอย (นับปูนถัง 3 ที่ไม่ใช้งาน)

  4. ตรวจชนิดปูนใน Order ให้ตรงกับ Silo และงานจอง

    เคสนครศรีธรรมราช 2 (OPC แต่สั่ง HB2, Level 5) และกระบี่

  5. LPC บันทึกเหตุผลเมื่อส่งไม่ตรง Order และแก้ปลายทางในระบบเมื่อโยกปูน

    เคสควนขนุน (ตั๋วยังเป็นชื่อโรงงานเดิม) และเคสจัดส่งไม่ตรง Order 11 เคส

👤
ต้องกำหนดเจ้าของ Exception ช่วง 15:00–17:00เมื่อ Order ผิดและไม่มีทีม VMI ในเส้นทางแล้ว ใครเป็นผู้รับแจ้งเตือนและตัดสินใจ — LPC, โรงงาน หรือทีมระบบ

ลำดับการเปลี่ยน: ทดลองแบบ “ดูเฉยๆ” (Shadow) ก่อน

1 · เตรียม

แก้เงื่อนไข 5 ข้อ ตั้งเจ้าของ Exception และเลือกโรงงานนำร่องกลุ่มเล็ก

2 · Shadow 2–4 สัปดาห์

iSupply ส่งถึง LPC เอง ทีม VMI ไม่แทรกแซง แต่บันทึกว่า “ถ้าเป็น AS-IS จะต้องแก้อะไร”

3 · ขยาย

ขยายเมื่อตัวชี้วัดไม่แย่กว่า AS-IS แล้วจึงยกเลิก LINE ในฐานะช่องทางสั่ง

ตัวชี้วัดที่ใช้ตัดสิน

Order ผิดที่ต้องแก้ด้วยมือ (ครั้ง) ยกเลิกหลังตัดรอบ (ครั้ง) จัดส่งไม่ตรง Order / Unmatched (ครั้ง) ข้อความ LINE ที่ต้องแก้ Order ด้วยมือ (ข้อความ/วัน)
ยังต้องยืนยัน
  • • งานที่ทีม VMI ต้องแก้ด้วยมือในแต่ละวันมีกี่ประเภท กี่ครั้ง (ควรได้ตัวเลขจริงจากทีมก่อนสรุป)
  • • LPC พร้อมรับ DN จากระบบโดยตรง และจัดการกรณีจับคู่รถไม่ได้เองหรือไม่
  • • ใครกำหนดโรงปูน (Source) เมื่อไม่มีทีม VMI ในเส้นทาง
  • • ขั้นตอนโยกปูนระหว่างโรงงาน (P8) เปลี่ยนไปอย่างไรใน TO-BE
📎
ส่วนที่เหลือของหน้านี้ยังเป็น AS-ISSchema Flow (ขั้น 3 ทีม VMI), บท 02 “ส่งไม้ต่อ” (ตาราง Order ผิดปกติ → VMI) และบท 03 ยังเขียนตามการทำงานปัจจุบัน จะปรับให้ตรง TO-BE เมื่อข้อเสนอนี้ได้รับการยืนยัน

SCHEMA FLOW

AS-IS · ปัจจุบัน

ภาพรวมการทำงานแบบ End-to-End

ทุกอย่างเดินบน 2 เส้นทางพร้อมกัน — เส้นทางข้อมูล (ใครส่งอะไรให้ใคร) และ เส้นทางปูนจริง (ปูนเดินทางจากโรงปูนไปถึง Silo) โดยมี iSupply เป็นข้อมูลกลางที่ทุกทีมเห็นตรงกัน

ℹ️
ภาพนี้คือ AS-IS (ปัจจุบัน) — ขั้น 3 ยังมีทีม VMI เป็นตัวกลางข้อเสนอให้ iSupply ส่งถึง LPC โดยตรงดูที่ TO-BE และเหตุผลที่ ทำไมต้องเปลี่ยน
เส้นทางที่ 1

เส้นทางข้อมูล — ส่งไม้ต่อ Output → Input

1

โรงงาน CPAC

ตั้งค่า Silo · ตรวจ Stock เช้า · แจ้งเมื่อปูนเสี่ยงไม่พอ

Output: Stock + Silo status
2

ศูนย์รับจ่าย

ป้อน Booking ให้ตรงงานจริง แก้ทันทีเมื่อเพิ่ม/ลด/เลื่อน/ยกเลิก

Output: Demand ล่าสุด
3

ทีม VMI กิจการ

จัดกลุ่ม A/B/C · คำนวณ Order · ตรวจ Exception · ออก DN

Output: Plan + DN
4

LPC

รับ DN → ขอ SO/STO → Tender → Assign → Match

Output: สถานะรถ / เหตุผล Unmatched
5

พขร. SJWD

รับเที่ยวใน Driver App · ไป Source · Scan ยืนยัน

Output: สถานะรับงาน/รับปูน/เดินทางจริง
+

ธุรการกิจการ (เลนข้าง) — เมื่อย้ายโรงปูน ให้ แก้ Source ใน iSupply แล้ว LPC จึงแจ้ง พขร. ต่อ · LINE ใช้แจ้งเตือนได้ แต่ไม่ใช่ข้อมูลหลัก

ข้อมูลชุดเดียวกัน · Single Source of Truth

iSupply — Stock · Booking · DN · SO/STO · Truck · Source · Scan

เส้นทางที่ 2

เส้นทางปูนจริง — จากโรงปูนถึง Silo

โรงปูนซีเมนต์ต้นทาง (Source)
ต้นทางโรงปูนซีเมนต์ (Source)รับปูนตาม Source ที่ระบุใน iSupply
รถขนปูนผงแบบ Silo Trailer SCG Logistics
ขนส่งรถขนปูนผง · พขร. SJWDScan ผ่าน Driver App + QR ตามขั้นตอน
Silo โรงงาน CPAC Batching Plant
ปลายทางSilo โรงงาน CPACลงปูนถูก Silo · Stock อัปเดตกลับเข้าระบบ
🚚
ต้องเป็นรถขนปูนผง (Silo Trailer) เท่านั้นไม่ใช่รถโม่คอนกรีต — และเมื่อปูนลง Silo แล้ว ค่า Stock ต้องวนกลับมาเป็น Input ของรอบคำนวณถัดไป

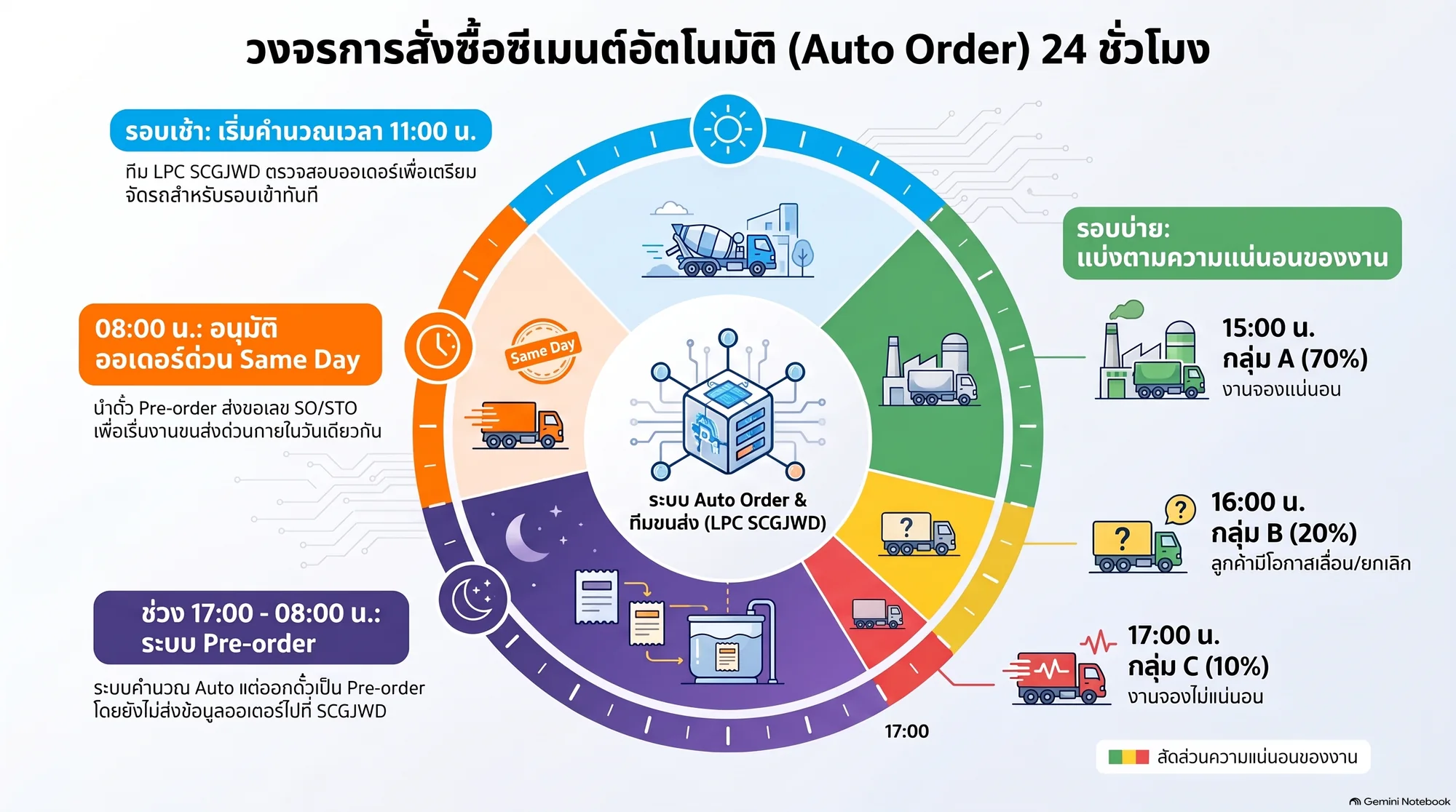

24 HOUR CYCLE

วงจรการสั่งซื้อซีเมนต์อัตโนมัติ 24 ชั่วโมง

ระบบ Auto Order และทีมขนส่ง (LPC SCGJWD) ทำงานเป็นรอบตามเวลา — แตะรูปเพื่อขยาย

วงจรการสั่งซื้อซีเมนต์อัตโนมัติ 24 ชั่วโมง
Infographic วงจร Auto Order 24 ชั่วโมง
  1. 08:00 · อนุมัติ Same Day

    เริ่มส่ง SJWD และขอ SO/STO จาก Pre-order ที่ค้างคืนก่อนหน้า

  2. 11:00 · รอบเช้า

    คำนวณด้วย Stock เช้า · LPC ตรวจ Order เตรียมจัดรถรอบเช้า

  3. 15:00 · กลุ่ม A (70%)

    งานจองแน่นอน

  4. 16:00 · กลุ่ม B (20%)

    ลูกค้ามีโอกาสเลื่อน/ยกเลิก

  5. 17:00 · กลุ่ม C (10%)

    งานจองไม่แน่นอน

  6. 17:00–08:00 · Pre-order

    ระบบคำนวณตามปกติแต่ ยังไม่ส่งข้อมูลไป SCGJWD จนถึง 08:00

สัดส่วน 70/20/10 อ่านจากภาพวงจรด้านบน เป็นสัดส่วนความแน่นอนของงานของแต่ละกลุ่ม ไม่ใช่เปอร์เซ็นต์ Safety stock

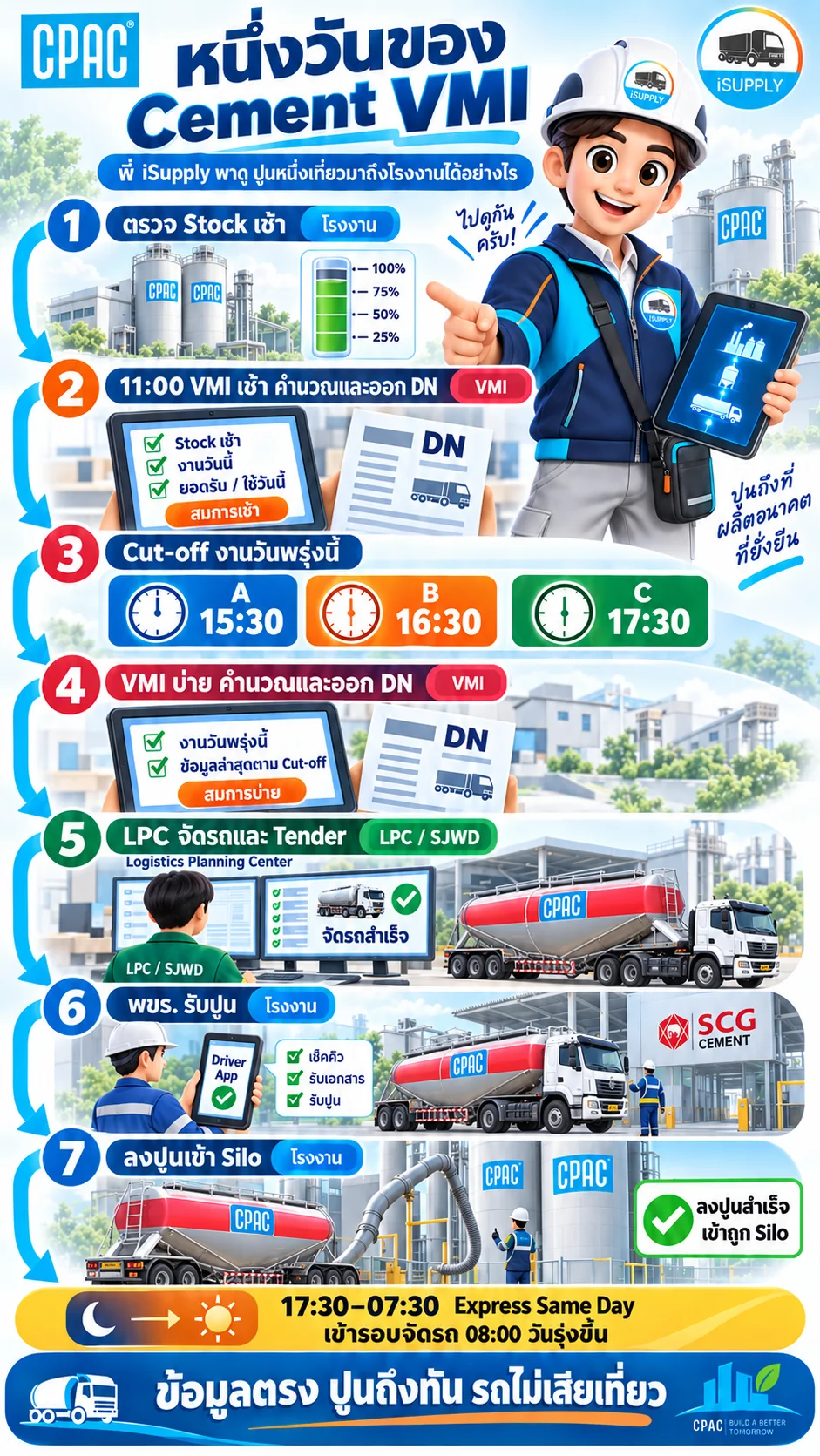

01

หนึ่งวันของ Cement VMI

Stock เช้า → คำนวณ Order → จัดรถ → รับปูน → ลง Silo

หนึ่งวันของ Cement VMI
Infographic 1/4 · แตะเพื่อขยาย
⚠️
ภาพเป็นเวอร์ชันเดิมในภาพ A/B/C = 15:30/16:30/17:30 · ให้ยึดเวลาล่าสุดด้านขวา (15:00/16:00/17:00)
11:00 Morning run15:00 / 16:00 / 17:0017:00–08:00 Pre-order

Flow ล่าสุด

  1. โรงงาน CPAC ตรวจ Stock เช้า

    ยืนยันระดับปูน ชนิดวัตถุดิบ Silo และรายการรับ–ใช้จริง

  2. 11:00 · VMI รอบเช้าคำนวณและออก DN

    ใช้ Stock เช้า + ยอดรับวันนี้ − ยอดใช้วันนี้

  3. ศูนย์รับจ่ายยืนยัน Booking

    เพิ่ม ลด เลื่อน ยกเลิก ต้องแก้ทันที

  4. VMI รอบบ่าย A/B/C

    A 15:00 · B 16:00 · C 17:00 และหัก TMR demand

  5. LPC จัดรถ

    รับ DN → ขอ SO/STO ตามประเภท → Tender → Assign → Match

  6. พขร. SJWD รับงานและส่งปูน

    ตรวจ Source ใน Driver App และลงปูนถูก Silo

สูตรคำนวณ — 2 สมการ ไม่เหมือนกัน

☀️ รอบเช้า · 11:00

Est. today ending stock = Morning stock + Today confirmed inbound − Today usage

Reconcile Stock, รถที่รับแล้ว/กำลังมา และยอดใช้ก่อนออก DN

🌤️ รอบบ่าย · A / B / C

Adjusted ending stock = Est. today ending stock − TMR demand

ต้องหัก TMR demand ก่อนประเมินปริมาณเติม

REPLENISHMENT LOGIC

Order need = max(0, Safety stock target − Available ending stock)

Safety stock = (Silo max × %Safety stock) + ปริมาณต่อเที่ยว · ดูค่าจริงในหัวข้อ ตั้งค่าระบบ

Exception

⚠️
Stock / Silo master ไม่ตรงหยุดเฉพาะ Silo ที่ผิด ตรวจ Container, Max, Min, ชนิดปูน และ Stock Sync
⚠️
Demand เปลี่ยนหลัง Cut-offส่ง Exception workflow เพราะกระทบ DN, Source และรถ
⏸️
17:00–08:00 = Pre-order เท่านั้นยังไม่ส่ง SJWD และยังไม่ขอ SO/STO จนถึง 08:00
02

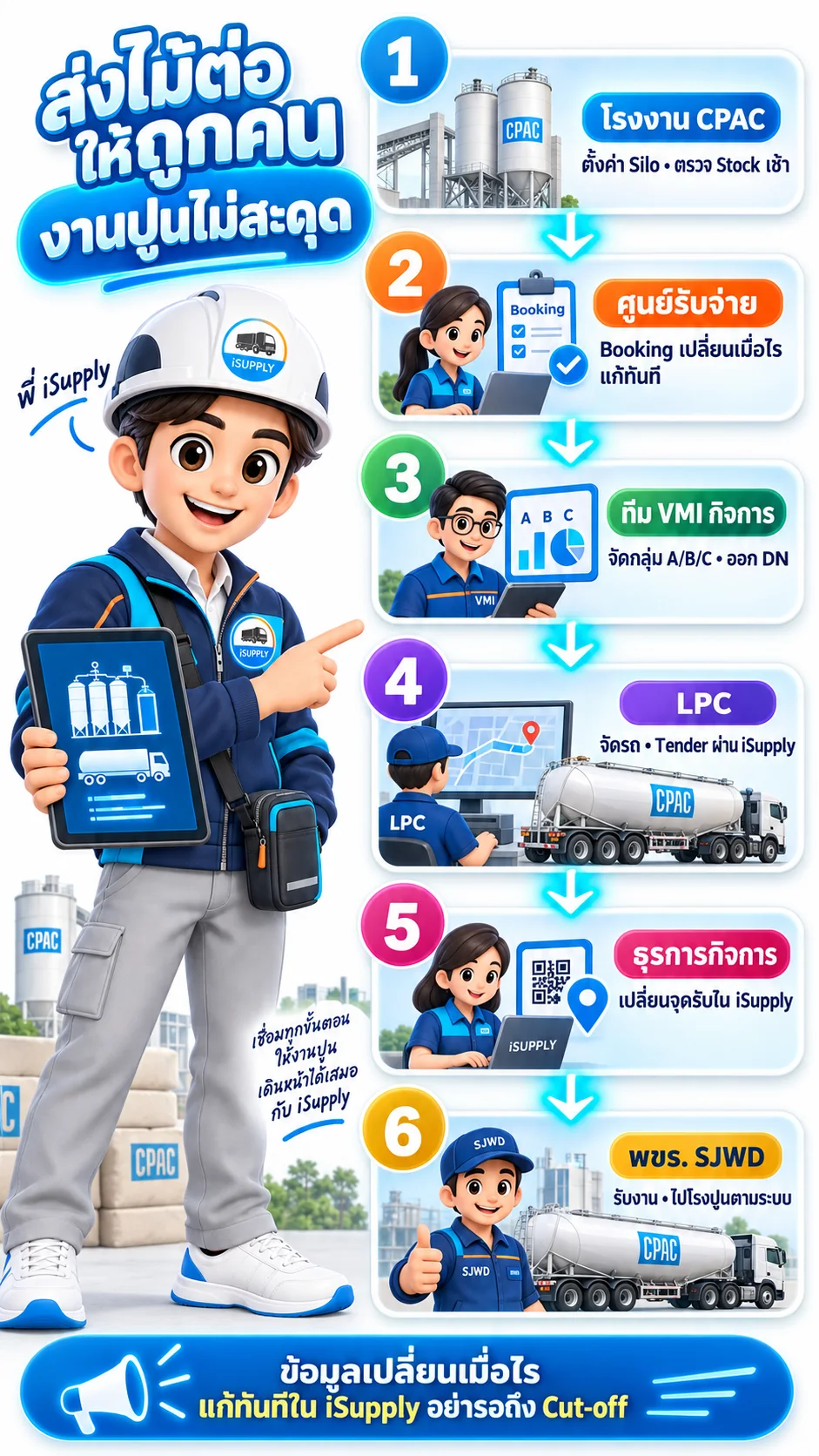

ส่งไม้ต่อให้ถูกคน

แต่ละทีมส่ง Output ที่ตรวจสอบได้ให้เจ้าของขั้นตอนถัดไป

ส่งไม้ต่อให้ถูกคน
Infographic 2/4 · แตะเพื่อขยาย
ℹ️
บทนี้เขียนตาม AS-ISตาราง “ใครเริ่มแก้” ที่ให้ VMI เป็นเจ้าของ Order ผิดปกติ จะปรับเมื่อ TO-BE ได้รับการยืนยัน

หน้าที่และสิ่งส่งมอบ

1 · โรงงาน CPAC

ตั้งค่า Silo ตรวจ Stock เช้า แจ้งความเสี่ยง

Output: Stock + Silo status

2 · ศูนย์รับจ่าย

ดูแล Booking ให้ตรงงานจริง

Output: Demand ล่าสุด

3 · ทีม VMI กิจการ

จัดกลุ่ม A/B/C คำนวณ ตรวจ Exception ออก DN

Output: Plan + DN

4 · LPC

Logistics Planning Center ขอ SO/STO จัดรถและ Match

Output: สถานะรถ / เหตุผล Unmatched

5 · ธุรการกิจการ

แก้ Source ใน iSupply

Output: Source ใหม่ + Audit trail

6 · พขร. SJWD

รับเที่ยว ไป Source และ Scan

Output: สถานะปฏิบัติงานจริง

กติกาส่งต่อ — ใครเริ่มแก้

เหตุเจ้าของเริ่มแก้ข้อมูลร่วม
Stock ไม่ตรงโรงงานStock, Receipt, Usage, เวลา Sync
Booking เปลี่ยนศูนย์รับจ่ายDemand ใหม่ + เวลาที่เปลี่ยน
Order ผิดปกติVMIสูตร, Master, TMR, รถกำลังมา
DN ไม่ MatchLPCเหตุผล, Source, Truck/slot
ย้ายโรงปูนธุรการSource ใหม่ใน iSupply

“ข้อมูลเปลี่ยนเมื่อไร แก้ทันที อย่ารอถึง Cut-off”

03

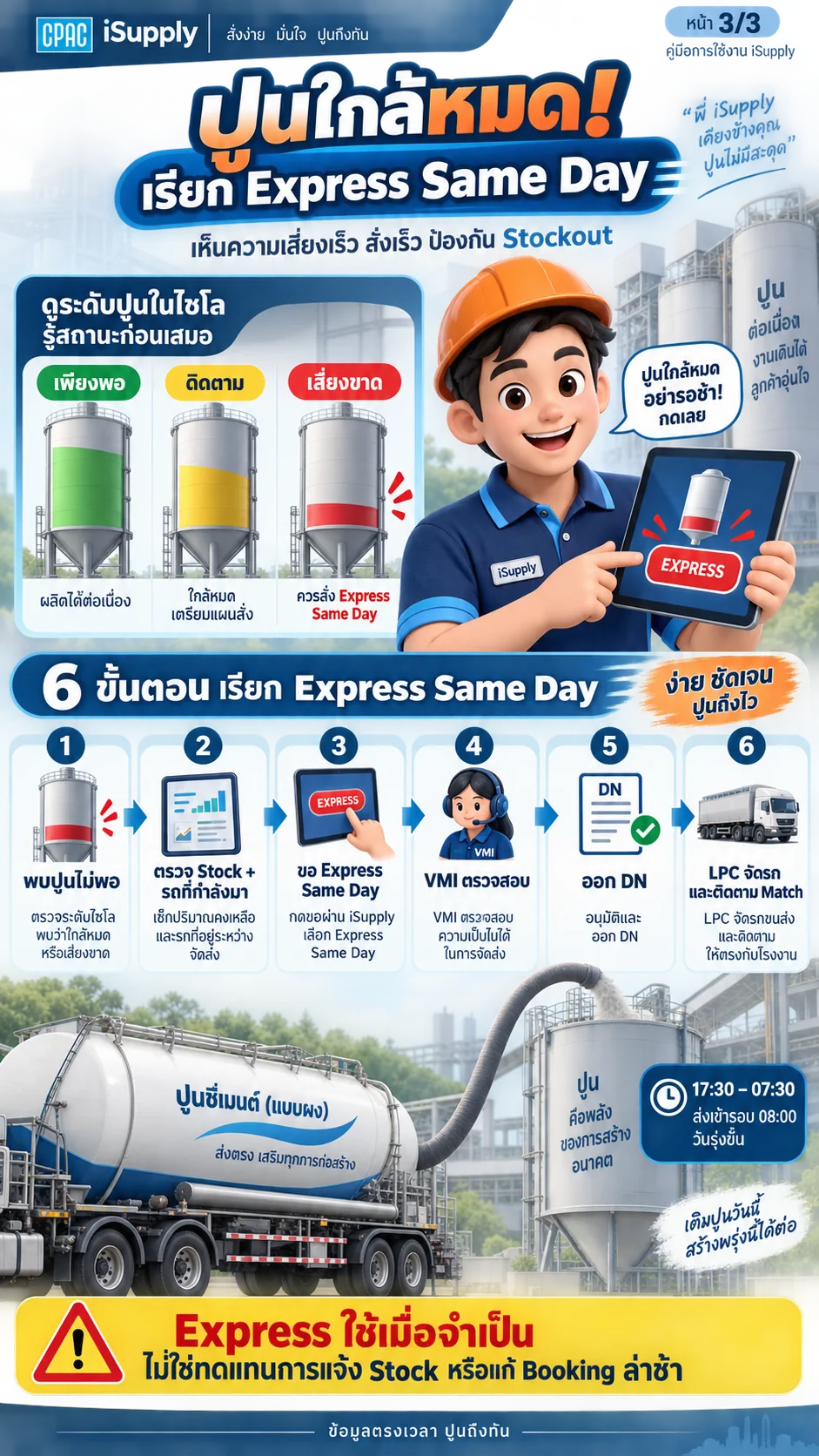

ปูนใกล้หมด · Express Same Day

ยืนยันความเสี่ยงก่อนเปิด Express และติดตามจน Match

ปูนใกล้หมดเรียก Express Same Day
Infographic 3/4 · แตะเพื่อขยาย
⚠️
ภาพเป็นเวอร์ชันเดิมในภาพเลขหน้า 3/3 และช่วง 17:30–07:30 · ให้ยึด 17:00–08:00

สถานะระดับปูน

🟢เพียงพอดำเนินงานตามแผนปกติ
🟡ติดตามตรวจ Stock, Usage และรถที่กำลังมา
🔴เสี่ยงขาดเปิด Express เมื่อยืนยันว่าจำเป็น

Flow 6 ขั้นตอน

  1. พบเสี่ยง Stockout

    ระบุ Silo ชนิดปูน Stock และเวลาคาดว่าจะหมด

  2. ตรวจ Stock + รถที่กำลังมา

    เช็ก Receipt/Usage, ETA และ Silo headroom

  3. ขอ Express ใน iSupply

    ใส่เหตุผล ปริมาณ และเวลาที่ต้องถึง

  4. VMI ตรวจความจำเป็นและ Source

    ทวนสูตร Silo โรงปูน และ Cut-off

  5. อนุมัติและออก DN

    เฉพาะปริมาณที่จำเป็นพร้อมเหตุผล Exception

  6. LPC จัดรถจน Match

    รายงาน ETA หรือเหตุผล Unmatched

กติกาช่วงกลางคืน

15:00กลุ่ม A
16:00กลุ่ม B
17:00กลุ่ม C
17:00–08:00Pre-order เท่านั้น
08:00เริ่มส่ง SJWD / ขอ SO-STO
⛔
ห้าม Execute ก่อน 08:00ห้ามส่ง SJWD และห้ามขอ SO/STO แม้บันทึก Pre-order แล้ว
⚠️
Express ไม่ใช่ทางลัดไม่ใช้แทนการแจ้ง Stock ไม่ตรงหรือแก้ Booking ล่าช้า
04

เปลี่ยนจุดรับผ่าน iSupply

แก้ครั้งเดียว ทุกทีมเห็น Source เดียวกัน

เปลี่ยนจุดรับผ่าน iSupply
Infographic 4/4 · แตะเพื่อขยาย
📅
15 พฤศจิกายน 2569ยังรอยืนยันก่อนประกาศเป็น Go-live ทางการ

Schema: ย้ายจากโรงปูน A → B

Source เดิมโรงปูน A
ธุรการกิจการแก้ในiSupplyข้อมูลหลักที่ทุกทีมเห็น
Source ใหม่โรงปูน B

Flow 7 ขั้นตอน

  1. แจ้งความจำเป็นเปลี่ยนจุดรับ

    ระบุ DN, Source เดิม/ใหม่, เหตุผล และ ETA

  2. ธุรการกิจการแก้ Source ใน iSupply

    ระบบเป็นข้อมูลหลัก; LINE ใช้แจ้งเตือน

  3. LPC ตรวจข้อมูลใหม่

    ยืนยัน Source, slot และรถ

  4. LPC แจ้ง พขร.

    ให้รับ Source ใหม่ผ่านช่องทางปฏิบัติงาน

  5. พขร. ไปโรงปูนใหม่

    ตรวจ Driver App ก่อนเดินทาง

  6. Scan Driver App + CPAC QR

    ยืนยันการรับ/ส่งตามขั้นตอน

  7. ส่งข้อมูลต่อทีมตรวจสอบและบัญชี

    เอกสารและ Transaction ต้องสอดคล้องกัน

Exception

⚠️
แจ้ง LINE แต่ยังไม่แก้ระบบงานยังไม่สมบูรณ์ ต้องบันทึก Source ใหม่ใน iSupply
⚠️
พขร. เห็น Source ไม่ตรงหยุดและตรวจ DN กับ Transaction ล่าสุด
❓
ขั้นตอน Scan หลัง Go-live — รอยืนยันยังต้องยืนยันว่าคง Driver App + CPAC QR ทั้งสองขั้นตอนหรือไม่

MASTER DATA

ค่าตั้งต้นที่สูตรพึ่งพา

ตรวจค่าตั้ง Silo และ Auto Order ให้ถูกต้องก่อนเปิดใช้งาน

ค่าในภาพเป็นตัวอย่าง (C12 · SCG Hybrid gen 1)

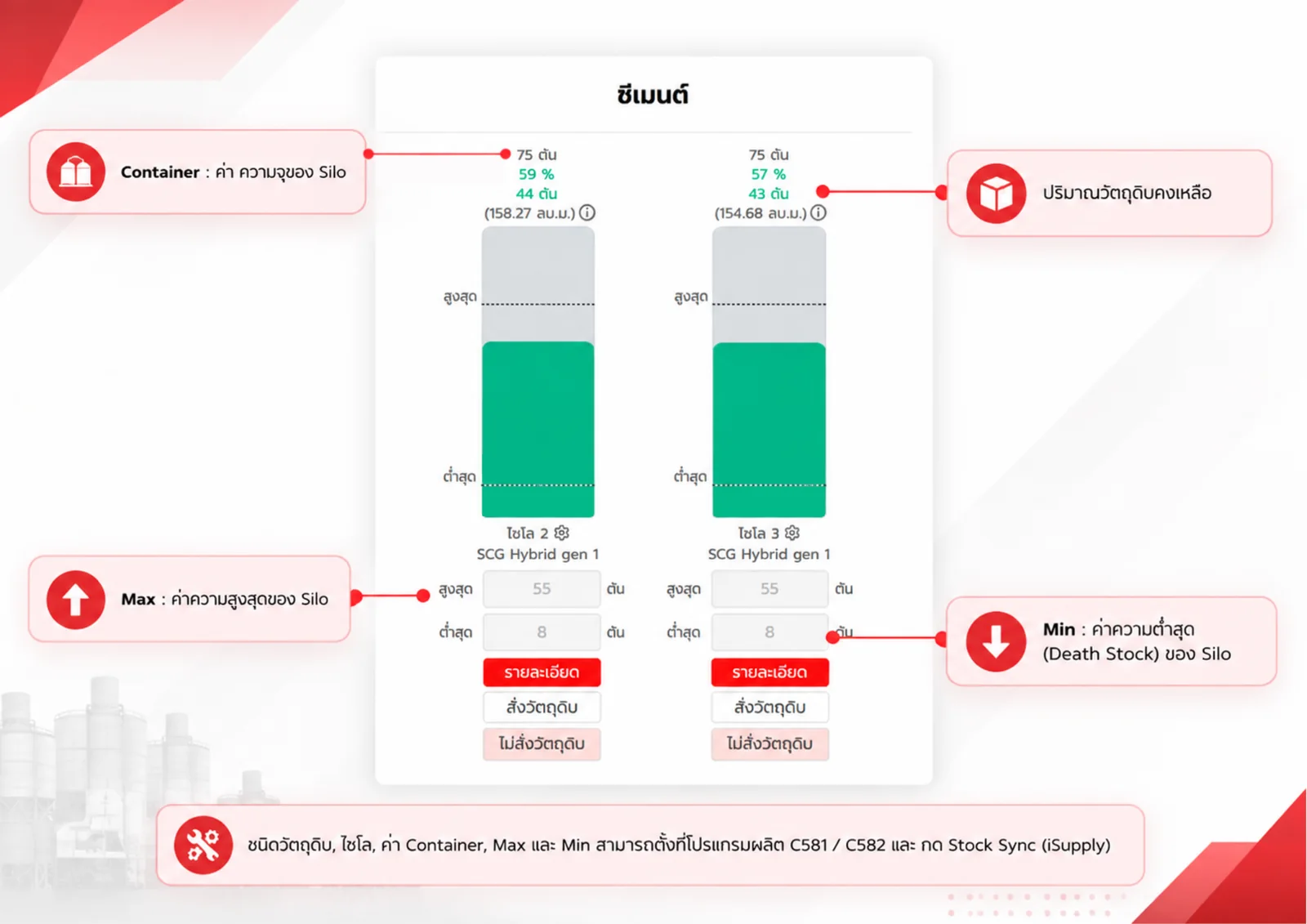

หน้าจอตั้งค่า Silo: Container, Max, Min
① ตั้งค่า Silo
  • Container — ความจุของ Silo (ตัวอย่าง 75 ตัน)
  • Max — ค่าสูงสุดของ Silo (ตัวอย่าง 55 ตัน)
  • Min — ค่าต่ำสุด / Dead Stock (ตัวอย่าง 8 ตัน)
  • ชนิดวัตถุดิบ ไซโล Container Max Min ตั้งที่โปรแกรมผลิต C581 / C582 แล้วกด Stock Sync (iSupply)

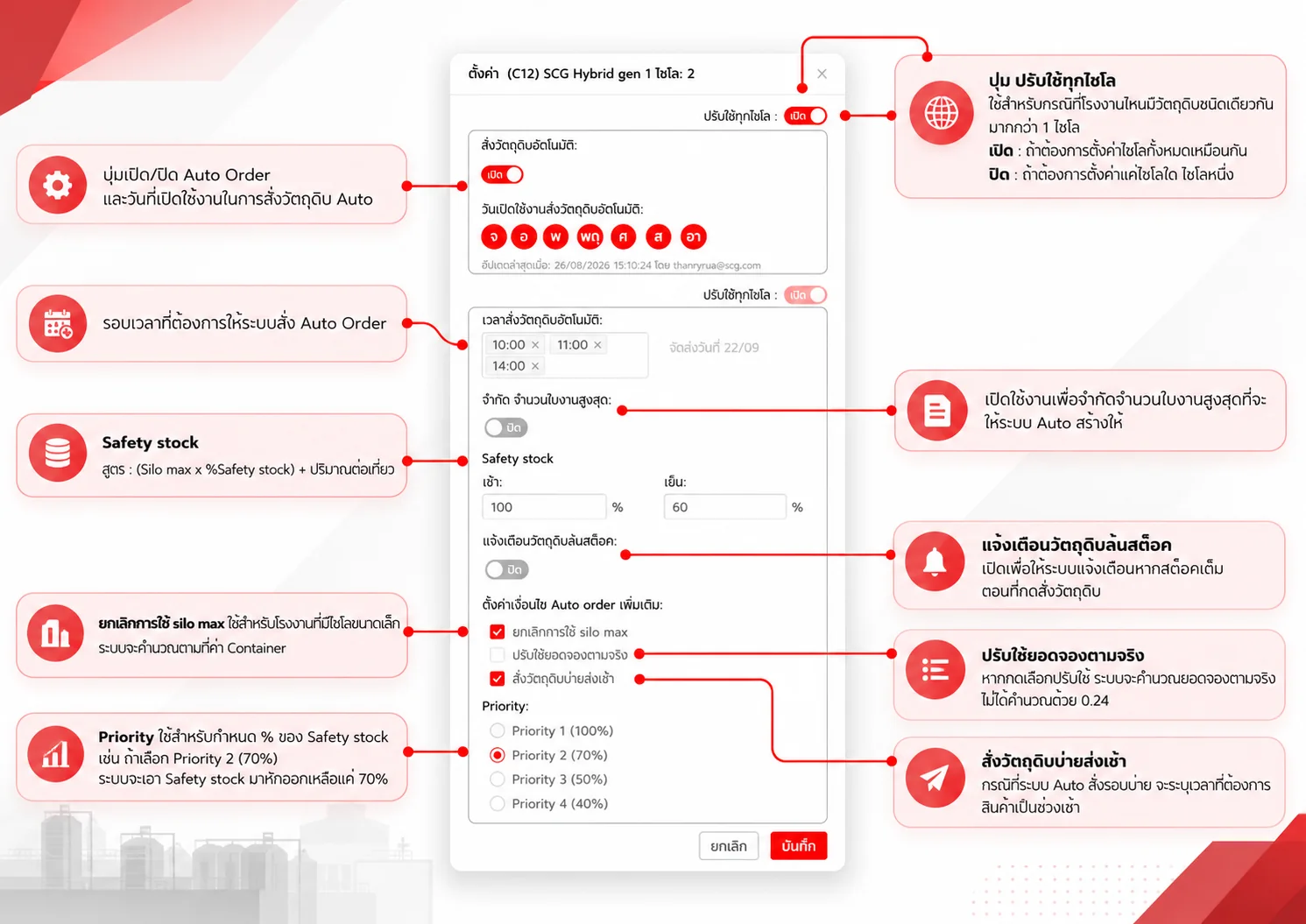

หน้าจอตั้งค่า Auto Order: เวลา Safety stock Priority
② ตั้งค่า Auto Order
  • เปิด/ปิด Auto Order และเลือกวันที่ใช้งาน (จ–อา)
  • เวลาสั่งอัตโนมัติ — ตัวอย่าง 10:00 · 11:00 · 14:00
  • Safety stock = (Silo max × %Safety stock) + ปริมาณต่อเที่ยว · ตัวอย่างเช้า 100% / เย็น 60%
  • Priority กำหนด % ของ Safety stock: 1 = 100% · 2 = 70% · 3 = 50% · 4 = 40%
  • ยกเลิกใช้ Silo max สำหรับโรงงาน Silo เล็ก — ระบบคำนวณตามค่า Container
  • ปรับใช้ยอดจองตามจริง — คำนวณตามยอดจองจริง ไม่คูณ 0.24
  • สั่งวัตถุดิบบ่ายส่งเช้า — ระบุเวลาที่ต้องการสินค้าเป็นช่วงเช้า
🔎
ก่อน Go-live ให้ Process owner ยืนยัน%Safety stock + Silo max + ปริมาณต่อเที่ยว + วิธีปัดเศษ ของแต่ละโรงงาน แล้วอัปเดตสูตรตัวอย่างและ Test case ให้ตรงกับ iSupply

คำมาตรฐาน

DNDelivery Note
SOSales Order
STOStock Transfer Order
LPCLogistics Planning Center — ไม่ใช้ LCP
Sourceโรงปูนต้นทาง/จุดรับ
MatchOrder จับคู่รถแล้ว
Pre-orderบันทึกไว้ ยังไม่ Execute
TMR demandหักจาก Est. ending stock รอบบ่าย
